昆山南部电网结构再优化
11月26日17时,随着最后一组接地线顺利拆除,文昌—锦溪110千伏线路工程一次送电成功。此次投运,成功将110千伏锦溪变电站由单电源供电升级为双电源供电,进一步优化了昆山南部区域电网结构。

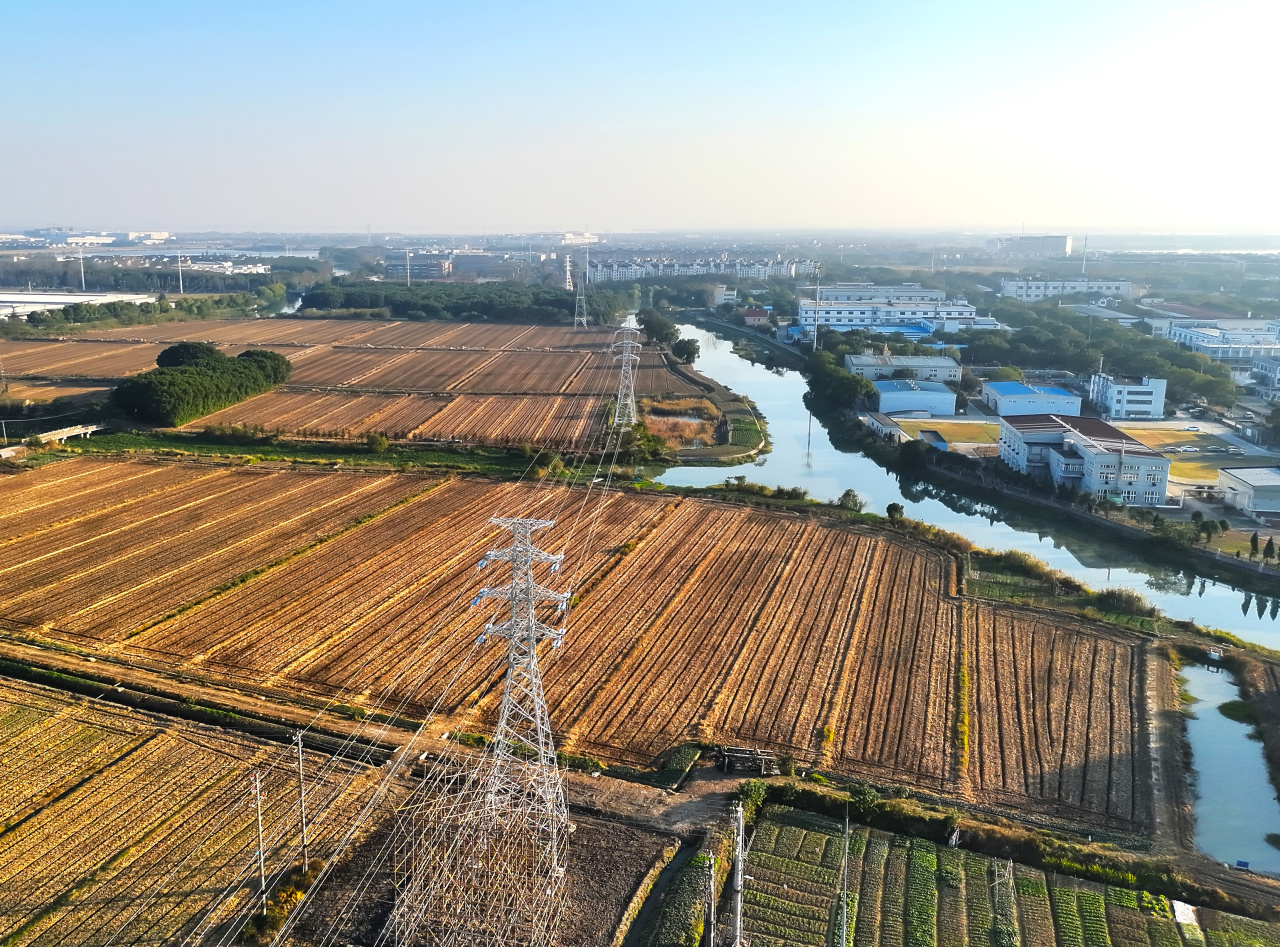

文昌—锦溪110千伏线路工程起于220千伏文昌变电站,向西北方向新建双回电源线路,形成“文昌—锦溪”“文昌—张浦”各一回的110千伏供电格局。工程新建线路路径总长4.102公里,按双回路标准建设,共新建杆塔25基;同时,同步完成老旧双回110千伏线路5公里及双回线路角钢塔20基的拆除工作。
该工程工期紧张、任务繁重。“在确保安全与质量的前提下,我们全力优化施工组织,压缩工序周期。”国网昆山市供电公司发建部副主任徐天然介绍。在建设高峰期,近90名施工人员与10余台专业机械协同作战,仅用21天完成25基基础施工,8天实现杆塔组立,13天完成导地线展放,高效推进整体建设任务圆满完成。
“改造完成后,110千伏锦溪变电站实现双回路供电,相当于为区域用电配备了‘双引擎’。”徐天然介绍,“任一供电线路发生故障或需计划检修时,备用线路可在毫秒级时间内自动切换供电,有效避免因电源中断导致的长时间停电风险。”
