“电力满满”护航,重大项目“加速跑”
近日,110千伏协鑫光电储能产业一体化项目成功送电,为企业投产提供坚实电力基础,也为该项目实现“钙钛矿之梦”按下“加速键”。
协鑫光电储能产业一体化项目是我市今年重大项目之一,总投资50亿元,将建设全球首条大规格2GW钙钛矿生产线。项目全部建成投产后,2027年产值有望突破百亿元。
今年初,国网昆山市供电公司走访了解到项目的远期规划和用电需求后,立即启动重点项目服务机制。通过现场勘查,国网昆山市供电公司很快敲定了从220千伏火炬变110千伏吴昆线火炬支线引一路110千伏电源至园区内部的睿创变的生产用电方案。

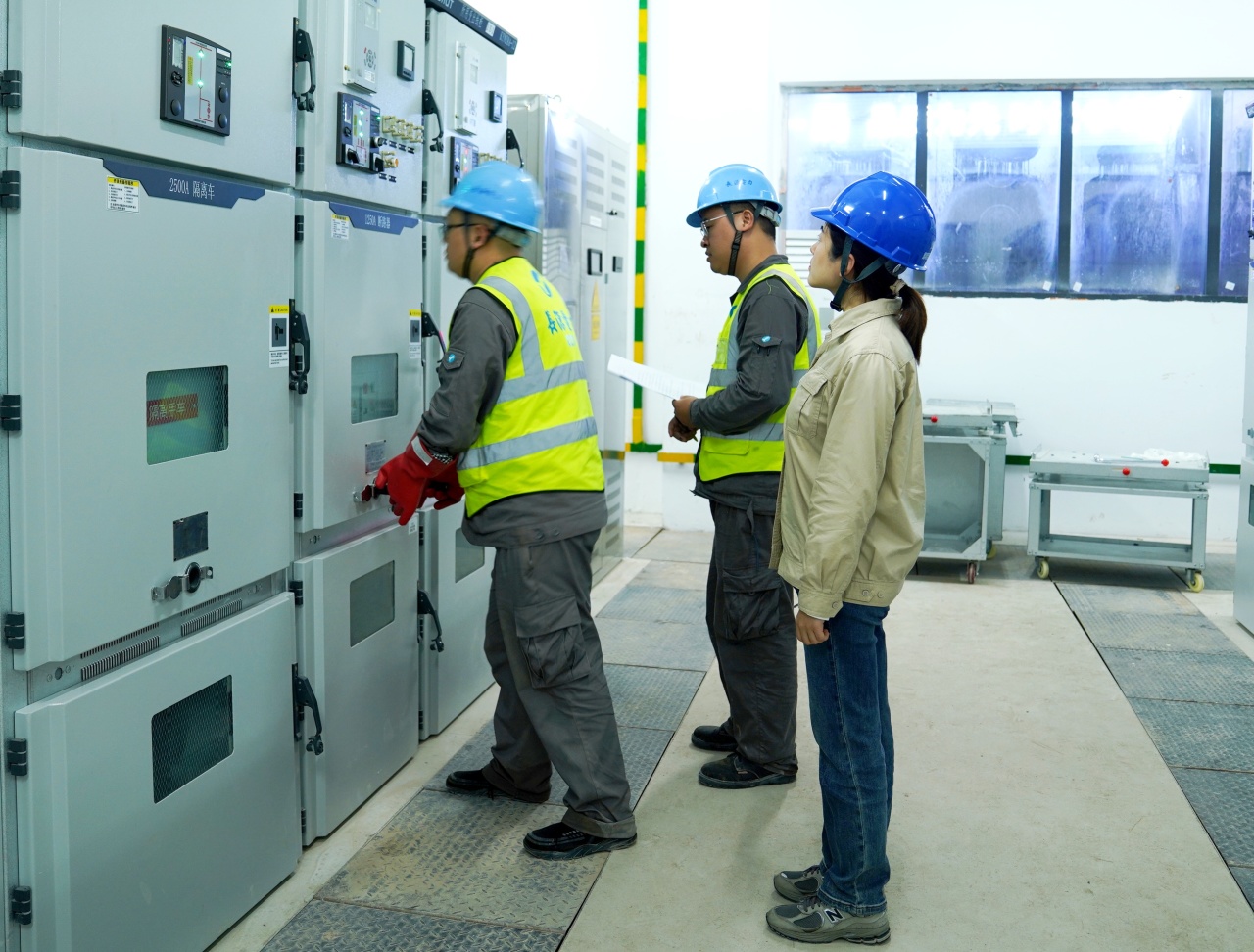

为节约建设成本和缩短施工时间,国网昆山市供电公司充分利用现有电缆通道和架空线路等资源,仅用60天就完成了原需半年的工程量,共完成新建架空线路约2.6千米,竖立杆塔23基,新建电缆通道870米,于10月31日晚10点30分成功送电。“为了满足企业的用电需求,我们倒排施工计划,合理压缩时限,增加施工力量,确保能在10月完成送电任务。”国网昆山市供电公司项目施工负责人张振良说。
